Introducción


TEMA 10.


La madurez y la gobernanza de una PMO

Responsive imagePodríamos pensar que la madurez se obtiene con el solo hecho de crecer y, aunque suene lógico, la naturaleza se encarga de demostrarnos todo lo contrario.

Conforme pasa el tiempo, el conjunto de experiencias de una persona la llevan a tener una mejor referencia de las situaciones, no obstante, tiene que pasar mucho tiempo para que un individuo logre ser totalmente experimentado y maduro.

Actualmente, además de la constante dinámica y necesidad de maximizar las inversiones en las organizaciones, el proceso de maduración también ha tenido que acelerarse, por ello la importancia de saber en dónde estamos, con qué contamos y a dónde queremos llegar, los cuales son factores primordiales para el éxito.

Durante la niñez y juventud, nuestros padres o abuelos nos suelen aconsejar que ahorremos y, a pesar de saber que es un sabio consejo, ¿por qué la mayoría de los jóvenes no lo realiza?, ¿por falta de madurez?



Por ejemplo, si hubiéramos tomado ese consejo hace 10 años y hubiéramos comprado una acción de Amazon, hoy tendríamos 6.5 veces el dinero ahorrado. Sin lugar a dudas, una excelente inversión:


Responsive image

Fuente: Project Imagen elaborada en https://www.investing.com/equities/amazon-com-inc-chart Solo para fines educativos.



¿Esperaremos otros 10 años para confirmar que es bueno ahorrar o tomaremos las acciones pertinentes y comenzaremos hoy mismo? Si extrapolamos esta situación financiera a nuestra organización, ¿será una buena inversión contar con una PMO?, ¿esperaremos a que pasen los proyectos y se desaprovechen los recursos para determinar la importancia que esta tiene?, ¿será falta de madurez organizacional?

Explicación

Gobernanza

Gobernanza o gobernabilidad, la verdad es que todavía no se decide claramente el término a utilizar en la industria, algunos se inclinan más por gobernanza, pero independientemente de la preferencia, este concepto viene del término governance y el estándar para la administración de proyectos organizacionales (Project Management Institute, 2018) describe que la gobernabilidad es el marco, las funciones y la guía que ayudará a alinear el funcionamiento de la administración del portafolio, programas y proyectos, para satisfacer las necesidades de las estrategias de la organización y los objetivos operacionales.

Para comprender claramente este concepto, imagina un proyecto muy grande como el de las Olimpiadas de Tokio; bajo este escenario, pensemos que cada una de las disciplinas que se presentarán en la competencia serán un proyecto por sí solas, lo que significa que tendrían un número importante de proyectos, por ejemplo, el proyecto de natación, el de atletismo, etc., estos, a su vez, serán integrados en programas y portafolios.

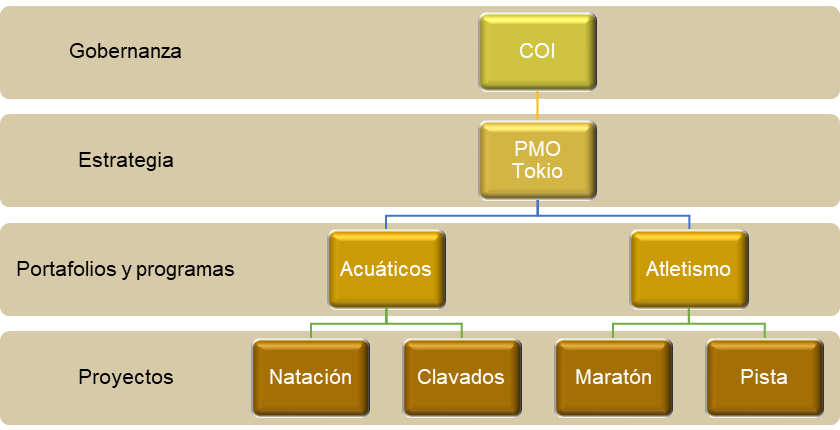

En la siguiente gráfica puedes visualizar la gobernanza de manera estructurada con respecto a la ejemplificación de los Juegos Olímpicos de Tokio:

Responsive image

¿Quién coordinará todo este esfuerzo?, rápidamente pensamos en la PMO, que, en cierta forma, es una de sus funciones, sin embargo, el concepto correcto es el de gobernanza, la cual y, dependiendo del tamaño de la organización y del proyecto, podrá estar como un elemento por separado de la PMO, lo que en el ejemplo anterior sería el Comité Olímpico Internacional, es decir, es la figura que ayudará a ver de forma global y garantizar los intereses de todos los involucrados (países, delegaciones, disciplinas deportivas, patrocinadores, gobiernos, etc.).

Ahora podrás tener un mejor panorama de la importancia que la gobernanza involucra y, aunque es intangible, es sumamente importante contar con esta estructura para fomentar las buenas prácticas y el éxito en los proyectos.

Si en tu organización no cuentan con proyectos así de grandes o estructurados, no significa que la gobernanza no sea utilizada, recuerda que este concepto debe ajustarse a las capacidades y necesidades de la organización. Madsen (2019) menciona que la selección del comité rector típicamente es a un nivel senior, ya que aporta su experiencia y contribuye a las relaciones públicas y políticas que pudieran surgir en la implementación de los proyectos.

Madurez

Antes de comenzar con el tema central de la madurez de la PMO, es importante situarnos en el entorno que vive la empresa, su cultura y, sobre todo, en el tipo de estructura organizacional que tiene.


La siguiente tabla muestra la influencia que posee la estructura organizacional en los proyectos (Project Management Institute, 2017):

Tabla 1. Tipo de estructura organizacional en los proyectos (Project Management Institute, 2017):

Características del proyecto

Tipos de estructura organizacional

Grupos de trabajo ordenados por

Autoridad del director del proyecto

Rol del director del proyecto

Disponibilidad de recursos

¿Quién gestiona el presupuesto del proyecto?

Personal administrativo de la dirección de proyectos

Orgánico o sencillo.

Flexible, personas que trabajan hombro con hombro.

Poca o ninguna.

Tiempo parcial, puede ser o no un rol de trabajo designado como coordinador.

Poca o ninguna.

Dueño u operador.

Poca o ninguna.

Funcional
(centralizado).

Trabajo en proceso
(por ejemplo, ingeniería, fabricación).

Poca o ninguna.

Tiempo parcial, puede ser o no un rol de trabajo designado como coordinador.

Poca o ninguna.

Gerente funcional.

Tiempo parcial.

Multidivisional
(puede duplicar funciones para cada división con poca centralización).

Producto, procesos de producción, portafolio, programa, región geográfica, tipo de cliente.

Poca o ninguna.

Tiempo parcial, puede ser o no un rol de trabajo designado como coordinador.

Poca o ninguna.

Gerente funcional.

Tiempo parcial.

Matriz - fuerte.

Función de trabajo.

Moderada a alta.

Rol de trabajo designado a tiempo completo.

Moderada a alta.

Director del proyecto.

Tiempo completo.

Matriz - débil.

Función de trabajo.

Baja.

Tiempo parcial, se realiza como parte de otro trabajo y es un rol de trabajo designado como coordinador.

Baja.

Gerente funcional.

Tiempo parcial.

Matriz - balanceado.

Función de trabajo.

Baja a moderada.

Tiempo parcial, se realiza como parte de otro trabajo y es un rol de trabajo designado como coordinador.

Baja a moderada.

Mezclado.

Tiempo parcial.

Orientado al proyecto (compuesto, híbrido).

Proyecto.

Elevada o casi total.

Rol de trabajo designado a tiempo completo.

Elevada o casi total.

Director del proyecto.

Tiempo completo.

Virtual.

Estructura de red con nodos en los puntos de contacto con otras personas.

Baja a moderada.

Tiempo completo o parcial.

Baja a moderada.

Mezclado.

Puede ser a tiempo completo o tiempo parcial.

Híbrido.

Mezcla de otros tipos.

Mezclada.

Mezclado.

Mezclada.

Mezclado.

Mezclado.

PMO.

Mezcla de otros tipos.

Elevada a casi total.

Rol de trabajo designado a tiempo completo.

Elevada a casi total.

Director del proyecto.

Tiempo completo.

Es de vital importancia situar a la organización e identificar el tipo de estructura que tiene, ya que esto ayudará a determinar la madurez que la PMO deberá tener. Por ejemplo, si una empresa tiene una estructura organizacional sencilla, será un rotundo fracaso querer establecer una PMO que suministre los recursos y controle los proyectos, esto basado en que la organización no cuenta con la infraestructura conceptual que hará soportar a los proyectos que se están implementado.

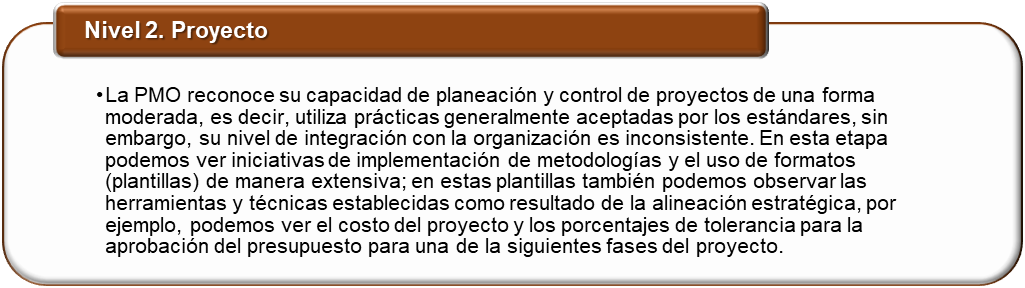

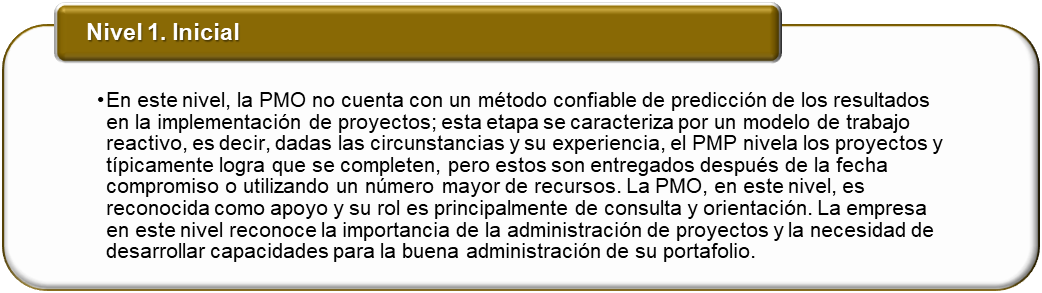

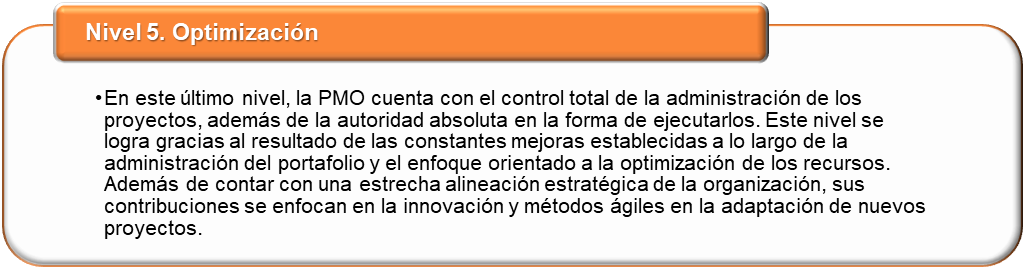

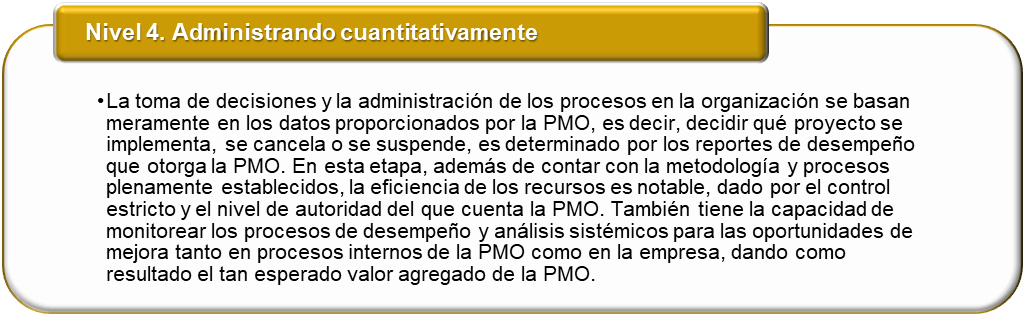

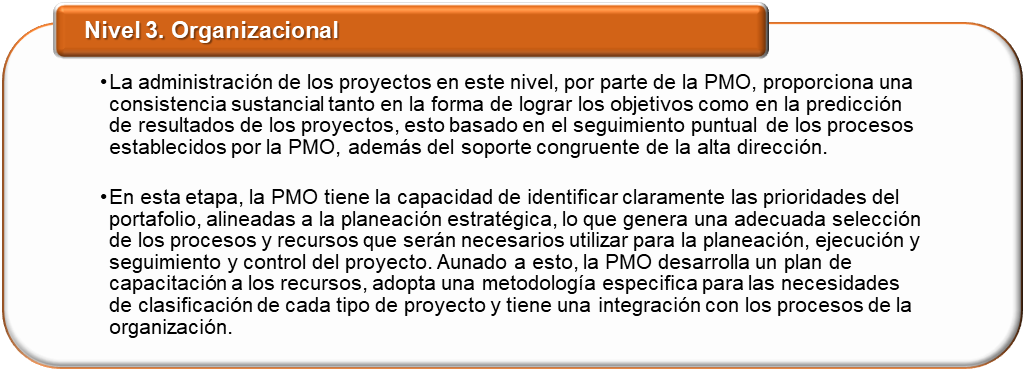

La madurez de una PMO, según el estándar para la administración de proyectos organizacionales (Project Management Institute, 2018) se define como el nivel de habilidad de la organización para entregar los resultados estratégicos deseados de una manera predecible, controlable y confiable. El estándar sugiere cinco niveles de madurez para una PMO, los cuales describiremos a continuación:

Responsive image

Responsive image

Responsive image

Responsive image

Responsive image


En el gráfico siguiente se representan los cinco niveles de madurez de la PMO propuestos por el estándar; un elemento importante por resaltar es el crecimiento entre los niveles, el cual se recomienda que sea gradual y paulatino, ya que algunas empresas lideradas por directivos presionados por los resultados a corto plazo, buscan acelerar el crecimiento de la PMO o inclusive saltarse niveles. Desafortunadamente, en la mayoría de las situaciones, la PMO y la organización ejecutante no tienen la sincronía de crecimiento y adaptación, por lo que en algunos casos es contraproducente dicha aceleración; lo recomendable es llevar un crecimiento gradual e ir adaptando tanto a las estrategias como a las necesidades de la comunidad en administración de proyectos dentro de la organización.


Responsive image


Recursos


Los siguientes recursos son materiales de apoyo adicionales al contenido del curso; al entrar a cada sitio deberás considerar los términos y condiciones que rigen al mismo.


Videos

Para conocer más acerca de la madurez de una PMO, te sugerimos ver lo siguiente:
Acuity PPM. (2019, 4 de octubre). How to Use a Portfolio Management (PPM) Maturity Model [Archivo de video]. Recuperado de https://youtu.be/tVBBfI5fyBk

Para conocer más acerca de los cinco niveles de madurez, te sugerimos ver lo siguiente:
The Great IT Professional. (2019, 6 de marzo). PMO Mandate Maturity Model [Archivo de video]. Recuperado de https://youtu.be/ktZ810ryEOI


Lecturas

Para conocer más acerca de la gobernanza y el comité rector, te sugerimos leer lo siguiente:
Madsen, S. (2019). Project Governance: Establishing an Effective Steering Committee. Recuperado de https://www.strategyex.co.uk/blog/pmoperspectives/project-governance-establishing-an-effective-steering-committee/

Para conocer más acerca de estadísticas y madurez de la PMO, te sugerimos leer lo siguiente:
Wellingtone. (2019). The State of Project Management Annual Report 2019. Recuperado de https://wellingtone.es/wp-content/uploads/2019/11/The-State-of-Project-Management-Report-2019.pdf


Cierre


Todos en la organización (gerente de la PMO, PMP y directivos) quisieran tener el nivel máximo de madurez de una PMO, no obstante, para llegar a esto, deberán ser conscientes de que este nivel solo se logra al tener en cuenta que es un proceso de transformación que debe vivir y vivirá la organización completa.

Dicho nivel de madurez no es un producto que simplemente se adquiere y se instale en la organización, la cultura organizacional también juega un papel primordial, así como la congruencia de la alta dirección. El éxito del adecuado nivel de madurez de una PMO estará basado en identificar el nivel que se tiene en la forma de administrar los proyectos por parte de la organización ejecutante.


Checkpoint


Asegúrate de:
  • Conocer el concepto de gobernanza.
  • Comprender los niveles de madurez de una PMO.
  • Comprender la importancia del crecimiento gradual de una PMO.

Referencias



  • Project Management Institute. (2018). The standard for organizational project management (OPM). Estados Unidos: Project Management Institute, Inc.
  • Madsen, S. (2019). Project Governance: Establishing an Effective Steering Committee. Recuperado de https://www.strategyex.co.uk/blog/pmoperspectives/project-governance-establishing-an-effective-steering-committee/
  • Project Management Institute. (2017). A Guide to the Project Management Body of Knowledge (PMBOK® Guide) (6a ed.). Estados Unidos: Project Management Institute, Inc.
